植筋膠具有粘接強度高、如同預埋,常溫固化、硬化過程收縮小,耐溫性能好、可在埋筋后焊接,耐久性、耐候性好,抗老化、耐介質(酸、堿、水)性能好,固化后韌性、抗沖擊能力優異,不含揮發性溶劑、A、B組分配膠比例寬、施工方便等特點。
適用范圍
1.各種建筑結構中鋼筋、螺桿埋植,建筑結構加固、補強,建筑結構框架、剪力墻植筋。
2.各種設備基礎的固定,鐵路、公路、橋梁、水利改擴建工程加固
3.廣告牌、隧道管線、高架道路隔音板和護欄固定
環氧建筑植筋膠配合螺桿使用
鋼筋級別 | 鋼筋直徑 | 鉆孔直徑 | 錨固深度 | 設計抗拉力(KN) | 標準抗拉力(KN) |
Ⅰ | 6 | 10 | ≥80 | 5.9 | 6.6 |
Ⅰ | 8 | 12 | ≥120 | 10.5 | 11.8 |
Ⅰ | 10 | 14 | ≥150 | 16.5 | 18.5 |
Ⅰ | 12 | 16 | ≥180 | 23.7 | 26.5 |
Ⅱ | 10 | 14 | ≥140 | 23.5 | 26.5 |
Ⅱ | 12 | 16 | ≥160 | 33.9 | 37.9 |
Ⅱ | 14 | 18 | ≥190 | 46.2 | 51.5 |
Ⅱ | 16 | 20 | ≥220 | 60.3 | 67.3 |
Ⅱ | 18 | 22 | ≥270 | 76.3 | 85.2 |
Ⅱ | 20 | 25 | ≥300 | 94.2 | 105.2 |
Ⅱ | 22 | 28 | ≥330 | 113.9 | 127.3 |
Ⅱ | 25 | 32 | ≥380 | 147.2 | 164.4 |
Ⅱ | 28 | 35 | ≥480 | 184.6 | 206.1 |
Ⅱ | 30 | 38 | ≥590 | 211.9 | 236.7 |
Ⅱ | 32 | 40 | ≥650 | 241.1 | 269.0 |
基材溫度(℃) | 安裝時間 | 固化時間 |
5 | ≥60 | 90 |
15 | ≥45 | 72 |
25 | ≥30 | 48 |
35 | ≥20 | 24 |

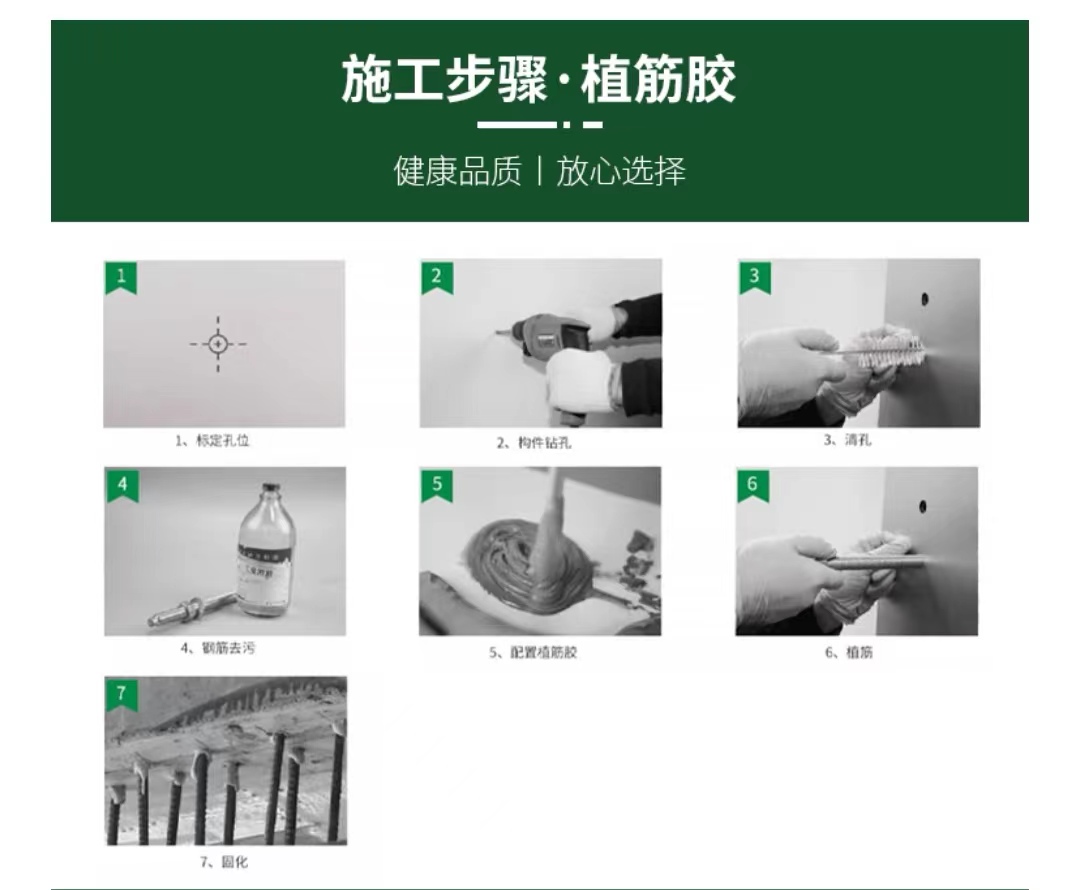

種植鋼筋、螺桿施工要點:
按規定鉆孔→用毛刷和氣筒清孔→將A、B組分分別攪拌均勻→按比例配制植筋膠充分?jǐn)嚢杌旌稀脤S霉ぞ邔⒛z液注入孔中→將鋼筋或螺桿旋轉入孔中→固化→質量檢驗
1.根據工程設計要求,在基材(如混凝土)中相應位置鉆孔,孔徑、孔深及鋼筋直徑應由專業技術人員或現場試驗確定。
2. 用專用氣筒、毛刷或壓縮空氣機清理鉆孔中的灰塵,建議重復進行不少于3次,孔內不應有灰塵與明水。
3.將鋼筋表面進行除銹處理并用丙酮或酒精擦拭干凈。
4.將A、B組份按2:1比例混合攪拌至完全均勻,注入鉆孔內。
5.將鋼筋旋轉插入至孔底,保證孔口溢膠并注意防止漏膠。膠層是否飽滿,將直接影響錨固力的大小。
6.在固化過程中錨固件避免擾動,凝膠后于室溫完全固化1-2天。
7.外觀檢查固化是否正常。重要部位的植筋需進行現場抗拔試驗,檢驗其錨固力是否滿足設計要求;合格后方可進行下一道工序的施工。
技術參數
鋼筋直徑
(mm) 鉆孔深度
(mm) 建議鉆孔直徑(D)
(mm) 拉拔力
(KN)
Ф8 110 12 ≥15
Ф10 150 14 ≥22
Ф12 180 16 ≥37
Ф14 210 18 ≥50
Ф16 240 22 ≥65
Ф18 270 25 ≥85
Ф20 310 28 ≥105
Ф22 350 30 ≥127
Ф24 500 35 ≥160
Ф28 560 40 ≥185
Ф30 600 42 ≥210
注:混凝土強度等級:C30;需增加拉伸錨固力可使用更高強度的螺桿并增大孔深。
注意事項
1.充分?jǐn)嚢琛氐浊鍧嶃@孔,未固化前嚴禁觸動桿體。
2.施工時必須具備手套、口罩、護目鏡等防護用品。
3.若不慎弄到皮膚或衣物上,可用丙酮清洗并用大量清水沖洗。
4.若不慎食用或濺入眼睛,應立即就醫。
不要將混合剩余膠體放回罐內,如要加快或減慢植筋膠固化速度,適當增加或減少固化劑即可。請謹記將膠置于陰涼處,用后請合緊桶蓋。
包裝規格
AB組分桶包裝
A組分20kg/桶、B組分10kg/桶
運輸、儲存
1.本品屬無毒、非危險品,按一般化學建材運輸。
2.運輸途中不得曝曬、雨淋或倒置。
3.A、B兩組分應分開存放,避免混雜。
4.本品常溫(5~25℃)下干燥儲存,儲存期12個月。
配膠比例
A、B組分配膠比例:2:1
