※?機器底座安裝灌漿料的特點 及用途

來源:本站作者:admin時間:2023-11-16

一、CGM高強度無收縮灌漿材料 產品特點:


1、高強度一天抗壓強度27pa;3天40pa抗壓強度40pa;60pa28天抗壓強度。


 2、微膨脹性 設備與地基緊密接觸,二次灌漿后無收縮。


 3、自流性高 可填充所有空隙,滿足設備二次灌漿的要求


 4、抗離析 在現場使用過程中,由于加水量過大,克服了離析現象。


 5、抗開裂 由于加水量不確定、環境溫度不確定、養護條件限制等因素,現場使用中出現裂紋。


 6、耐久性強 經過數百萬次疲勞試驗,凍融循環試驗的強度沒有明顯變化。在油中浸泡30天后,強度顯著增加。


 7、可冬季施工 室外施工允許在-10溫度下進行。





二、 產品用途:


 1、用于設備基礎二次灌漿。

 2、用于地腳螺栓錨固和鋼筋種植。

 3、用于混凝土結構的加固和修補。 包裝貯運 1、包裝規格:50kg/袋,存放在通風干燥的地方,防止陽光直射。

4、保質期為3個月,超過保質期的,應在使用前進行復檢。


5、不含苯系物、鹵代烴、甲醛、重金屬等成分,wudui、無味、、不燃不爆,可以按一般貨物運輸 新聞資訊 行業資訊 公司新聞 常見問題

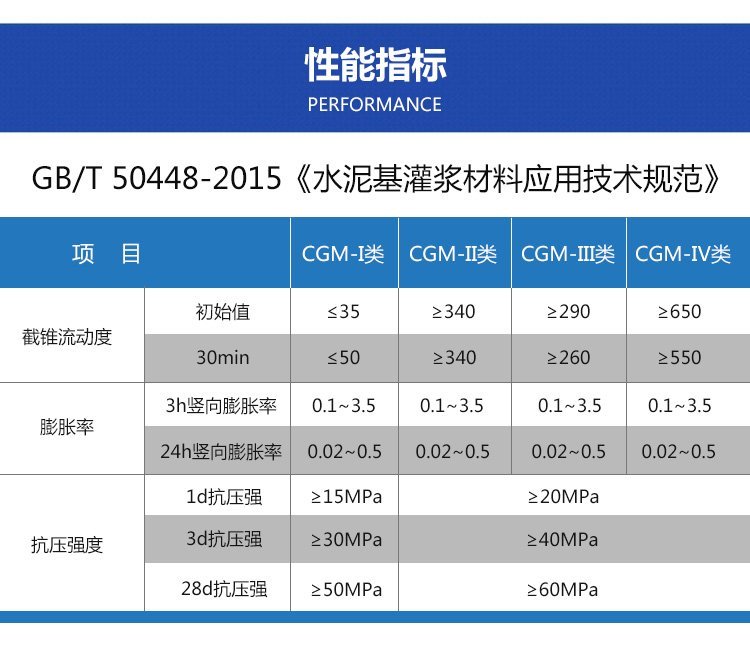

CGM座漿料指標 YJ呋喃樹脂 環氧樹脂裂縫修補 高鐵加固專用離縫 推薦產品 最新文章 機器底座安裝灌漿料 聚合物防水砂漿和聚合物抗裂

砂… 柱根灌漿料有什么特性 聚合物抗裂砂漿一立方多重 灌漿料多久能上強度 伸縮縫混凝土叫什么 水性環氧樹脂混凝土 c60高強無收縮灌漿


料多久上強度 地聚物道路快速修補注漿料 柱腳混凝土二次灌漿料

產品特點

1. 早強、高強:1-3天抗壓強度30-50Mpa以上。

2. 抗離析性能:高強無收縮灌漿料克服了現場使用中因加水量偏多所導致的離析現象。

3. 綠色環保:不含有苯系物、鹵代烴、甲醛、重金屬等成分,無毒、無味、無污染、不燃不

爆,可按一般貨物運輸。

4. 微膨脹性:保證設備與基礎之間緊密接觸, 二次灌漿后無收縮。

5. 自流性高:可填充全部空隙,滿足設備二次灌漿的要求

6.可冬季施工:允許在-10℃氣溫下進行室外施工。

7. 耐久性強:經上百萬次疲勞試驗50次凍融循環實驗強度無明顯變化。在機油中浸泡30天后強度明顯提高。

8. 抗開裂能力:現場使用中因加水量不確定、環境溫度不確定以及養護條件限制等因素裂紋現象。

施工方法

第一步:基礎處理

基礎表面應進行鑿毛處理。清潔基礎表面,不得有碎石、浮漿、浮灰、油污和脫模劑等雜物。灌

漿前24小時,基礎表面應充分濕潤,灌漿前1小時,清除積水。

第二步:支摸

1、按灌漿施工圖支設模板。模板與基礎、模板與模板間的接縫處用水泥漿、膠帶等封縫,達到整

體模板不漏水的程度。

2、模板與設備底座四周的水平距離應控制在100mm左右,以利于灌漿施工。

3、模板頂部標高應高出設備底座上表面50mm。

4、灌漿中如出現跑漿現象,應及時處理。

第三步:灌漿料配制

1、一般地,按通用加固型按12-14%的標準加水?dāng)嚢?豆石加固型按9-10%的標準加水?dāng)嚢琛?/span>

2、推薦采用機械攪拌方式,攪拌時間一般為1-2分鐘(嚴禁用手電鉆式攪拌器)。采用人工攪拌時,應先加入2/3的用水量拌和2分鐘,其后加入剩余水量攪拌至均勻。

3、每次攪拌量應視使用量多少而定,以保證40分鐘以內將料用完。

4、現場使用時,嚴禁在HGM灌漿料中摻入任何外加劑、外摻料。

第四步:灌漿施工方法

1、較長設備或軌道基礎,應采用分段施工。

2、二次灌漿時,應符合下列要求。

 ①、二次灌漿時,應從一側或相鄰的兩側多點進行灌漿,直 至從另一側溢出為止,以利于灌漿過 程中的排氣。不得從四側同時進行灌漿。

 ②、灌漿開始后,必須連續進行,不能間斷。并盡可能縮短灌漿時間。

 ③、在灌漿過程中嚴禁振搗。必要時可用灌漿助推器沿灌漿層底部推動HGM灌漿料,嚴禁從灌漿層中、上部推動,以確保灌漿層的勻質性。

 ④、設備基礎灌漿完畢后,應在灌漿后3-6小時沿設備邊緣向外切45度斜角以防止自由端 產生裂縫 , 如無法進行切邊處理,應在灌漿后3-6小時后用抹刀將灌漿層表面壓光。

 ⑤、當灌漿層厚度超過150mm時,應采用豆石加固型高 強無收縮灌漿料。

 ⑥、當設備基礎灌漿量較大時,豆石加固型灌漿料的攪拌應采用機械攪拌方式,以保證灌漿施工。

第五步:養護 1、灌漿完畢后30分鐘內應立即加蓋濕草蓋或巖棉被,并保持濕潤。

 2、冬季施工時,養護措施還應符合現行<<鋼筋混凝土工程施工及驗收規范>>(GB50204)的有關規定。

 3、灌漿料達到拆膜時間后,可進行設備安裝,具體時間參見"拆膜和養護時間及環境溫度的關系表"。

4、在設備基礎灌漿完畢后,如有要剔除部分,可在灌漿完畢后3-6小時后,即灌漿層硬化前用抹刀或 鐵锨工具輕輕鏟除。

 5、不得將正在運轉的機器的震動傳給設備基礎,在二次灌漿后應停機24-36小時,以免損壞未結硬 的灌漿層。
